工事内容 | 地中障害物対応型泥濃式推進工法 |
---|---|
工法 | ミリングモール工法 |
竣工年月 | 2016年11月 |
施工場所 | 広島県広島市 |
発注者 | 中国電力株式会社 |
管径 | φ1000㎜ |
距離 | L=214.510m |
土質 | 粘土混じり砂、砂層、土丹、岩礁 |
レキ径 |
呼び径 | φ1000㎜ |
---|---|
推進延長 | L=214.510m |
土質 | 粘土混じり砂、砂層、土丹、岩礁 |
N値 | 3~4 |
礫率 | -% |
最大礫径 | 57㎜ |
地下水位 | GL-1.95m |
土被り | 1.99m~9.20m |

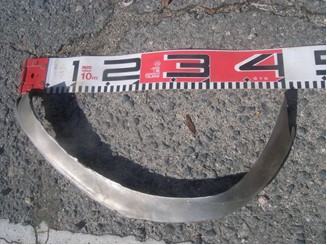

地中障害物 | 管路を横切る上部離隔約2メートルにあるボックスカルバートの両サイドに存置された鋼矢板ほか |
工期 | 2016.6~2016.11 |
バーチカル:±100R×4ヶ所 勾配±10%,0‰
ホリゾン:100R×1か所
粘土混じり砂と砂層、土丹、岩盤と複数の層に分かれている地盤でした。

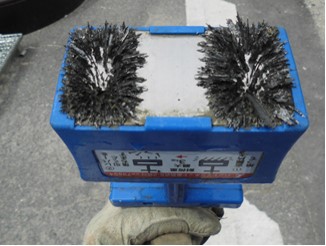

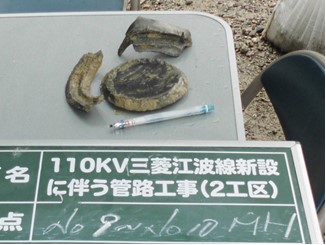

管路を横切る上部離隔約2メートルにあるボックスカルバートの両サイドに存置された鋼矢板を始めとする様々な金属片が地中障害物として採取されました
