工事内容 | 地中障害物対応型泥濃式推進工法 |
---|---|
工法 | ミリングモール工法 |
竣工年月 | 2015年09月 |
施工場所 | 大阪府堺市 |
発注者 | 堺市上下水道局下水道部下水道建設課 |
管径 | φ1100㎜ |
距離 | L=69.8m |
土質 | 普通土 |
レキ径 |
呼び径 | φ1100mm |
---|---|
推進延長 | 69.840m (60R 2カーブ) |
土質 | (砂質土) |
N値 | 4~9 |
礫率 | 0% |
最大礫径 | 57mm |
地下水位 | GL-1.98m |
土被り | 6.149m |
地中障害物 | 鋼矢板Ⅲ型 1箇所 |
工期 | 昼間施工(8.0h) 1ヶ月(2015.8.3~2015.9.24) |
推進管路部に鋼矢板Ⅲ型が一か所存在すると考えられる。推進管を布設する当該道路が交通量の多い幹線道路であり道路の規制が困難である為、この存置鋼矢板Ⅲ型を切削する工事である。

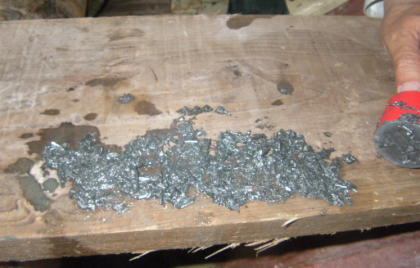

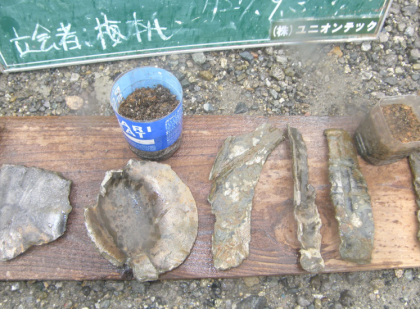

施工結果、鋼矢板Ⅲ型を1箇所切削しました。
